平成30年度 (仮称)直江津地区新保育園工事進捗状況

印刷用ページを表示する 掲載日:2018年11月12日更新

平成30年10月23日

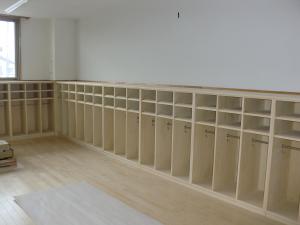

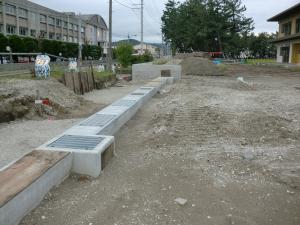

平成30年10月23日遊戯室(写真) 平成30年10月23日外構工事状況(写真)

10月23日に建物の工事が完了しました。

外構工事は11月末竣工の予定で工事を進めています。

平成30年9月26日

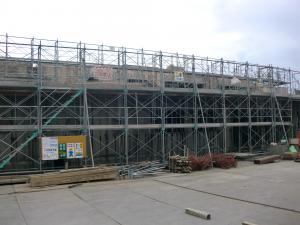

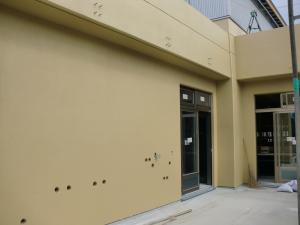

平成30年9月26日園舎外観(写真) 平成30年9月26日保育室家具設置(写真) 平成30年9月26日外構工事状況(写真)

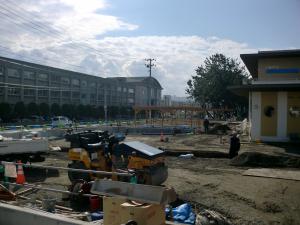

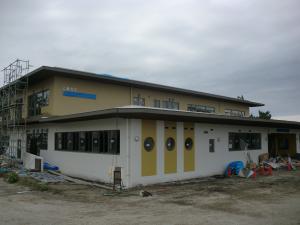

保育園敷地周囲の仮囲いが外され、保育園の外観が見えるようになりました。

外構工事も始まり、新年度の開園に向け、順調に工事が進んでいます。

平成30年8月8日

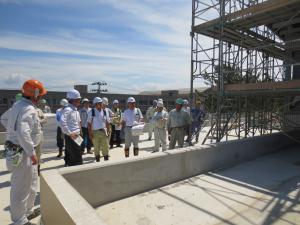

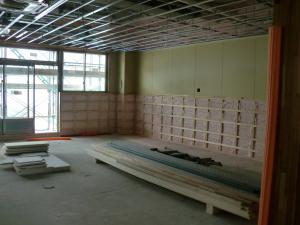

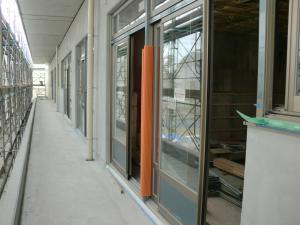

平成30年8月8日保育室工事進捗状況(写真) 平成30年8月8日外部塗装状況(写真) 平成30年8月8日2階アルミ建具取付状況(写真) 平成30年7月30日市長、副市長、理事現場視察(写真)

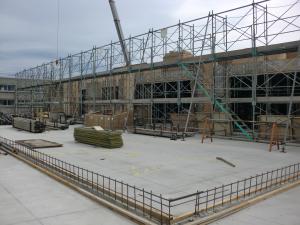

建物内部の工事が順調に進んでいます。外壁の塗装も始まりました。7月末での建物本体工事の進捗率は62.5%です。

平成30年7月12、13日

平成30年7月12日高井先生によるレクチャー(写真) 平成30年7月11日古城園児陶板製作(写真) 平成30年7月12日中央園児陶板製作(写真)

陶芸家の高井先生による指導のもと、古城保育園と中央保育園の園児が海の生物をモチーフにした陶板を製作しました。

園児たちは思い思いに形を作り、スタンプなどで陶板に模様をつけていました。

製作した陶板は、11月頃に新保育園敷地内の擁壁へ設置する予定です。

平成30年7月11日

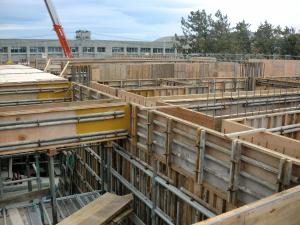

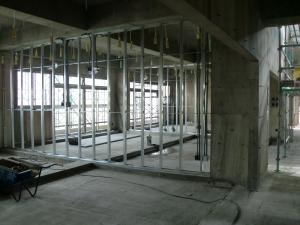

平成30年7月11日2階コンクリ打設完了(写真) 平成30年7月11日ハイサイドライト建て方(写真) 平成30年7月11日受変電棟兼屋外倉庫(写真)

園舎2階部分のコンクリート打設も完了し、内部のアルミ建具の取り付けなど工事が進んでいます。

6月末での建物本体工事の進捗率は49.3%です。

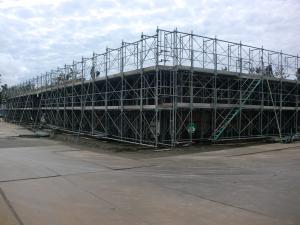

平成30年5月23日

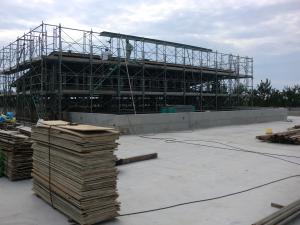

平成30年5月23日建物正面(写真) 平成30年5月23日建物2階屋上(写真) 平成30年5月23日2階配筋型枠工事状況(写真)

1階部分のコンクリート打設が完了し、2階の配筋、型枠作業が進んでいます。

平成30年5月9日

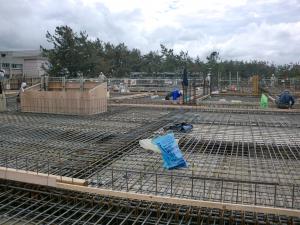

平成30年5月9日建物1階配筋全景(写真) 平成30年5月9日建物2階床配筋(写真)

1階部分の配筋が進み、建物のかたちが見えてきました。

平成30年4月16日

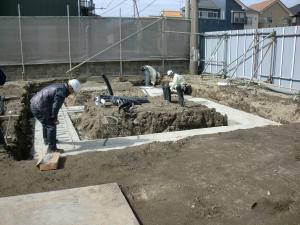

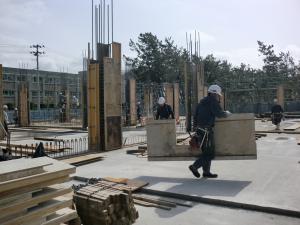

平成30年4月16日園舎柱配筋工事(写真) 平成30年4月16日屋外倉庫兼受変電棟基礎工事(写真) 平成30年4月16日新保育園開園周知看板(写真)

園舎の柱配筋が始まり、現場では多くの職人さんが新保育園建設のために作業を行っています。

また、同時並行で屋外倉庫兼受変電棟の工事も進んでいます。
