平成28年度 吉川区新保育園工事

<外部リンク>
印刷用ページを表示する 掲載日:2017年6月14日更新

平成29年4月8日

平成29年4月8日 竣工・開園式の様子(1)(写真)平成29年4月8日 竣工・開園式の様子(2)(写真)平成29年4月8日 竣工・開園式の様子(3)(写真)

よしかわ保育園竣工・開園式が執り行われました。

平成29年3月30日

平成29年3月30日 引越作業の様子(1)(写真)平成29年3月30日 引越作業の様子(2)(写真)平成29年3月30日 引越作業の様子(3)(写真)

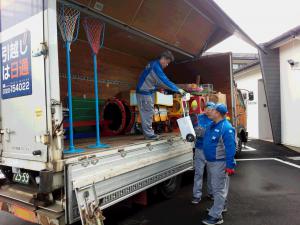

平成29年4月1日開園に向けて準備作業が続いています。

平成29年3月28日

平成29年3月28日 吉川中央保育園閉園式の様子(1)(写真)平成29年3月28日 吉川中央保育園閉園式の様子(2)(写真)平成29年3月28日 吉川中央保育園閉園式の様子(3)(写真)

吉川中央保育園の閉園式が執り行われました。

平成29年3月27日

平成29年3月27日 旭保育園閉園式の様子(1)(写真)平成29年3月27日 旭保育園閉園式の様子(2)(写真)平成29年3月27日 旭保育園閉園式の様子(3)(写真)

旭保育園の卒園式・閉園式が執り行われました。

平成29年2月2日

平成29年2月2日 園児内覧会の様子その1(写真)平成29年2月2日 園児内覧会の様子その2(写真)平成29年2月2日 園児内覧会の様子その3(写真)

園児向けの内覧会を実施しました。

平成29年1月25日

平成29年1月25日 保護者内覧会の様子その1(写真)平成29年1月25日 保護者内覧会の様子その2(写真)平成29年1月25日 保護者内覧会の様子その3(写真)

保護者向けの内覧会を実施しました。

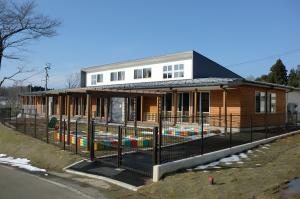

平成29年1月6日

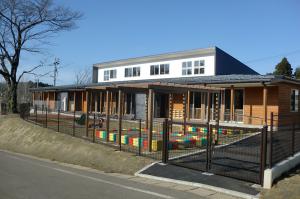

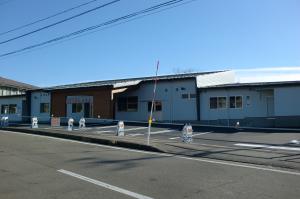

平成29年1月6日 (仮称)吉川区新保育園外観(写真)平成29年1月6日 (仮称)吉川区新保育園園庭(写真)平成29年1月6日 (仮称)吉川区新保育園外観(写真)

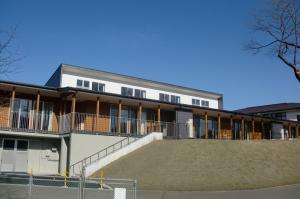

無事工事が完了し、平成29年1月6日に引渡しを受けました。
平成29年4月開園に向けて備品等の搬入作業が始まります。

平成28年12月27日

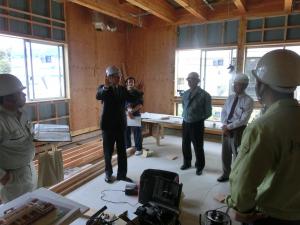

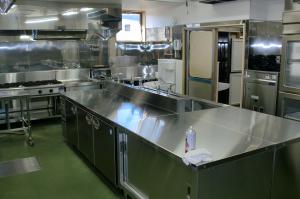

平成28年12月27日 現場視察の様子(写真)平成28年12月27日 内部視察の様子(写真)平成28年12月27日 調理室の様子

副市長現場視察の様子です。

平成28年12月19日

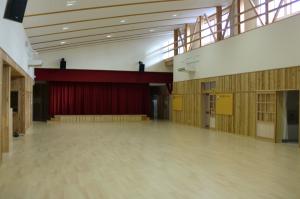

平成28年12月19日 保育園の様子(写真)平成28年12月19日 遊戯室の様子(写真)平成28年12月19日 ご案内(写真)

工事も概ね完了し、開園に向けた準備作業が順調に進んでいます。

平成28年12月5日

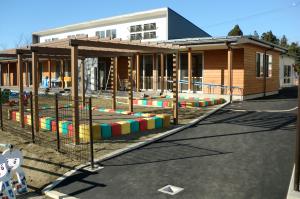

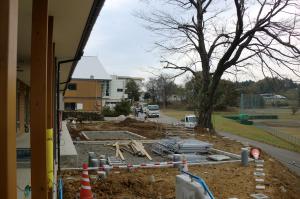

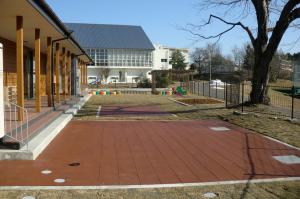

平成28年12月5日 園舎外観の様子(写真)平成28年12月5日 園庭の様子(写真)平成28年12月5日 調理室の様子(写真)

正面玄関付近の舗装工事も完了し、園庭には砂場が設置されました。
調理室にも機器が搬入され、順調に進んでいます。

平成28年11月14日

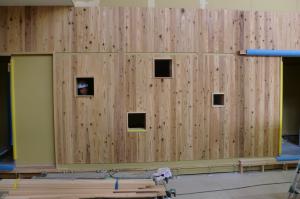

平成28年11月14日 事務室周辺内装工事の様子(写真)平成28年11月14日 遊戯室ステージ付近の様子(写真)平成28年11月14日 外構工事の様子(写真)

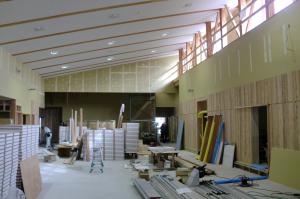

内装工事では、遊戯室ステージの設置作業が始まりました。また、園庭整備も順調に進んでいます。

平成28年10月26日

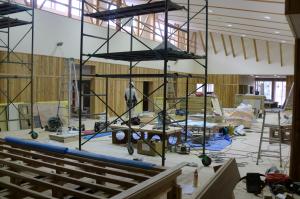

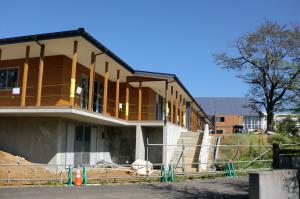

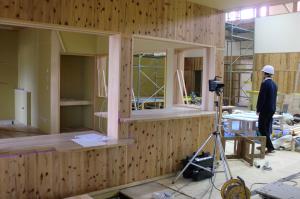

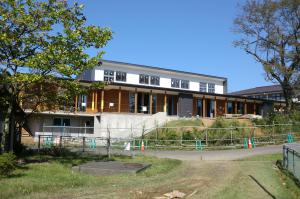

平成28年10月26日の建物外観の様子(写真)平成28年10月26日の建物内の様子(写真)平成28年10月26日の内装工事の様子(写真)

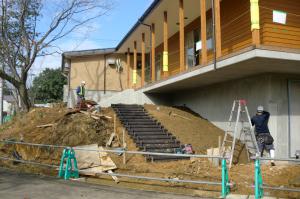

公園に向かうための階段も設置されました。建物内では、内装工事が進んでいます。

平成28年10月12日

10月12日園舎外観の様子その1(写真)10月12日園舎外観の様子その2(写真)10月12日遊戯室の様子(写真)

外部囲いも撤去され、外構工事も始まりました。

平成28年10月5日

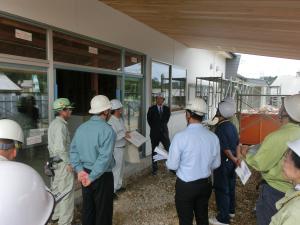

10月5日現場視察の様子その1(写真)10月5日現場視察の様子その2(写真)10月5日現場視察の様子その3(写真)

市長現場視察の様子です。

平成28年9月28日

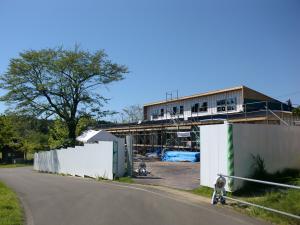

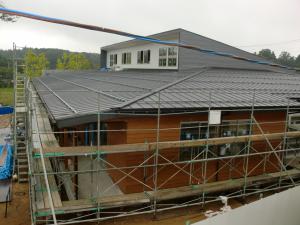

9月28日園舎外観の様子(写真)9月28日園舎南側テラスの様子(写真)9月28日遊戯室天井の様子(写真)

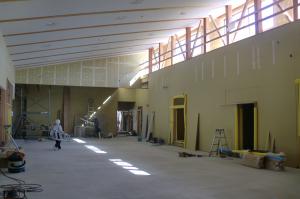

外壁貼り付けも順調に進んでいます。また、遊戯室天井では照明器具の取り付けが行われています。

平成28年9月14日

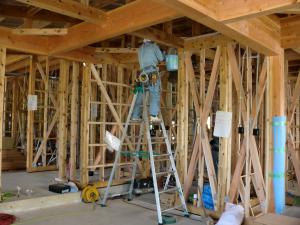

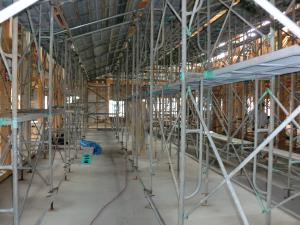

9月14日園舎の様子(写真)9月14日園舎内部の様子その1(写真)9月14日園舎内部の様子その2(写真)

屋根には、雪止金具も取り付けられ、積もった雪が急に地面に落ちることを防いでいます。

平成28年8月31日

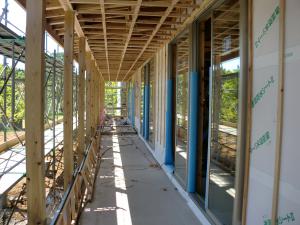

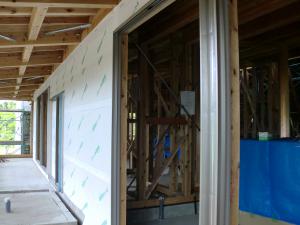

8月31日保育園外観の様子(写真)8月31日内部工事の様子(写真)8月31日屋外テラスの様子(写真)

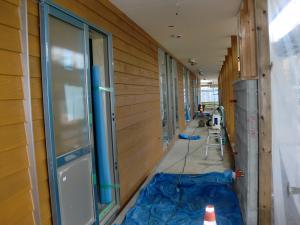

窓枠サッシにガラスが取り付けられ、 配管、配線作業も始まりました。

平成28年8月24日

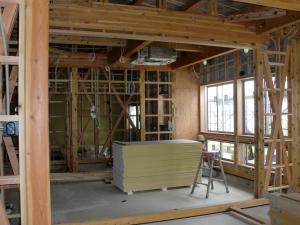

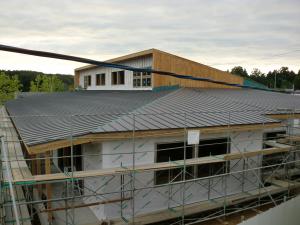

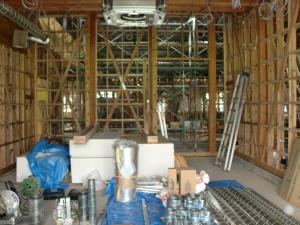

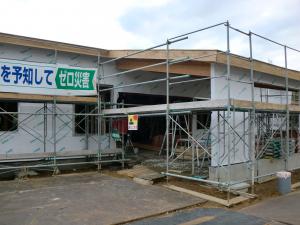

8月24日建設現場の様子その1(写真)8月24日建設現場の様子その2(写真)8月24日保育園内部の様子(写真)

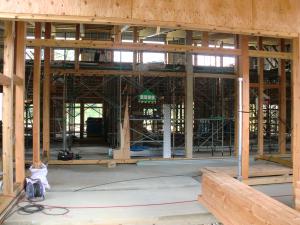

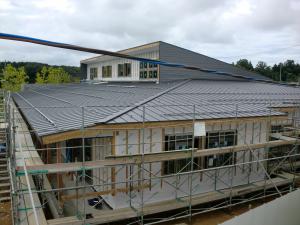

屋根葺きが始りました。外壁下地が取り付けられ、内装工事の準備も進められています。(屋根葺き:屋根に使われる素材を覆うことです。)

平成28年8月17日

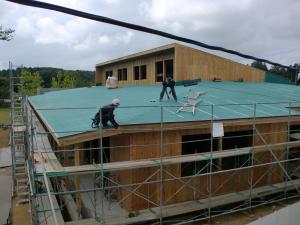

8月17日屋根敷きの様子(写真)8月17日建物内の様子その1(写真)8月17日建物内部の様子その2(写真)

屋根の下地が張られると、次は防水シートの敷き込みです。

平成28年8月9日

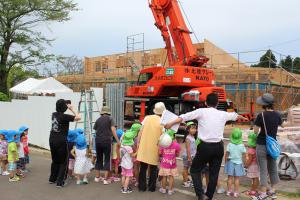

8月9日園児たちによる建舞(安全祈願)の様子(写真)8月9日上棟(建舞)の様子(写真)8月9日園児にお菓子を配る様子(写真)

吉川区内3園(旭保育園、吉川中央保育園、吉川保育園)の園児を招いて上棟(建舞)を行いました。
工事関係者から、お菓子が配られ園児たちは大喜びでした。

平成28年8月3日

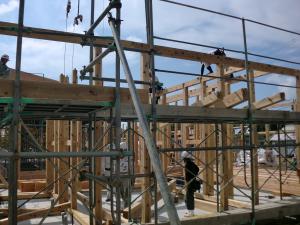

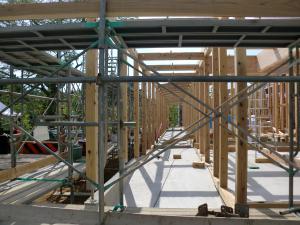

8月3日建て方工事の様子その1(写真)8月3日建て方工事の様子その2(写真)8月3日園舎南側テラス付近の様子(写真)

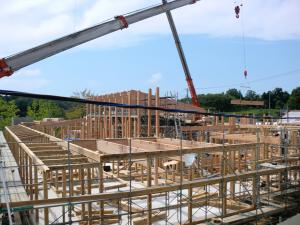

基礎工事も無事に完了し、建て方が始まりました。(建て方:現場で建物の主要な構造材を組み立てることです。)

平成28年7月20日

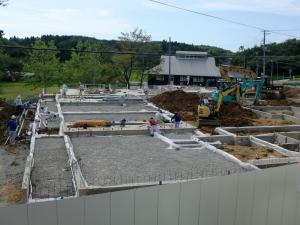

「7月20日布基礎工事の作業中(写真)」「7月20日遊戯室周辺基礎工事(写真)」「7月20日ほふく室と乳児室の基礎工事(写真)」

基礎工事も順調に進み、各部屋の形が見え始めました。(布基礎:木造建物の主要構造物の軸組の下部に連続して設けられるT字型の断面形状をした鉄筋コンクリート造の基礎のことです。)
写真中央は、遊戯室です。
写真右は、ほふく室と乳児室(1歳児室と0歳児室)です。

平成28年6月8日

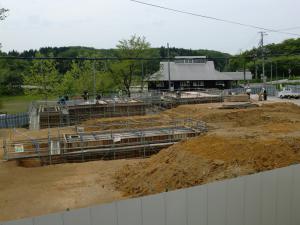

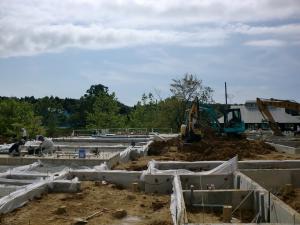

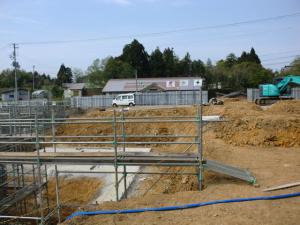

6月8日杭の位置決めの様子(写真)6月8日地下室の基礎工事(写真)6月8日基礎工事の様子(写真)

基礎を支える工事のため、杭の位置測量を行いました。(環境パイル工法:木で家を支える「地盤改良」のひとつで「蟻食いしない」「腐らない」ように処理を行った材料を使用しています。)

平成28年5月26日

5月26日新人議員現場視察の様子その1(写真)5月26日新人議員現場視察の様子その2(写真)5月26日建設現場の様子(写真)

新議員研修会での現場視察の様子です。

平成28年5月25日

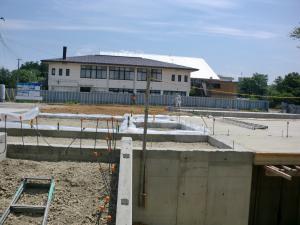

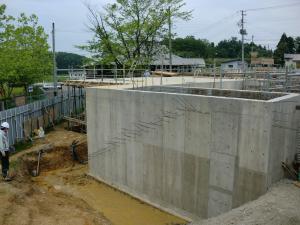

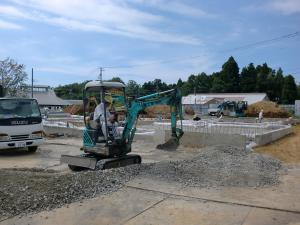

5月25日基礎工事の様子その1(写真)5月25日地下室周辺の基礎工事の様子(写真)5月25日基礎工事の様子その2(写真)

引き続き基礎工事を行っています。
それぞれのプロ職人が地道な作業を続けています。

平成28年4月27日

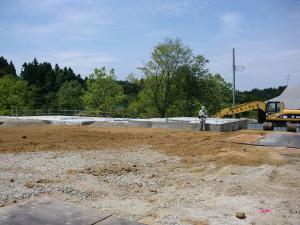

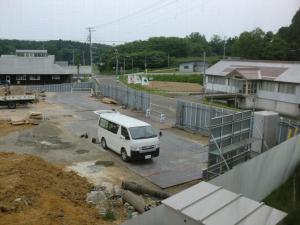

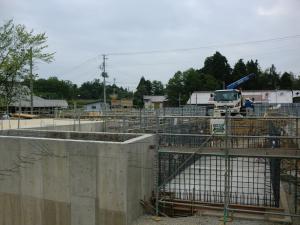

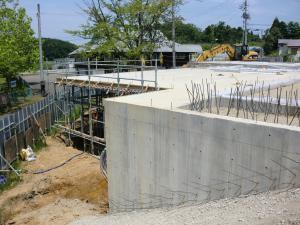

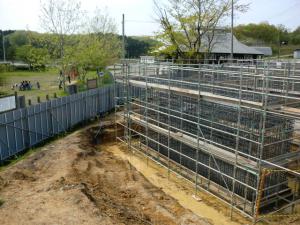

「4月27日仮囲いの様子(写真)」「4月27日基礎の型枠工事の様子(写真)」「4月27日地下ピット工事の様子(写真)」

仮囲いや現場事務所も完成し、基礎工事に着手しました。
写真中央は鉄筋の加工・組立て、型枠の組立、コンクリート打設の様子です。
写真右は3~5歳児用トイレの地下ピットです。(地下ピット:配管メンテナンス用に設けられた空間のことです。)

平成28年4月5日

安全祈願祭の様子その1(写真)安全祈願祭の様子その2(写真)安全祈願祭の様子その3(写真)

安全祈願祭が行われ、いよいよ工事が始まります。
